DRDP Craiova îl contrazice pe ministrul Transporturilor și Infrastructurii, Sorin Grindeanu, în ceea ce privește rezilierea contractului firmei italiene care lucrează la Centura de Sud a Craiovei.
Acesta a spus săptămâna trecută, că mai mult ca sigur, contractul pe Centura Craiovei va fi reziliat. Declarația a fost făcută la dezbaterile pe marginea proiectului de buget al Ministerului Transporturilor pentru anul 2025, din comisiile reunite de buget-finanţe.
![](https://www.gds.ro/wp-content/uploads/2025/02/5b14ad06-8a7d-4eed-9b9c-02f834564d53-1024x498.jpeg)
„Pe Centura Craiovei, într-o proporţie foarte mare probabil vom rezilia contractul acolo. Nu am înţeles niciodată postura asta în care mă aflu, să fac acţiuni de acest tip, şi am încercat de fiecare dată să găsesc soluţii să meargă un contract înainte, dar nici nu am ezitări, dacă acel contract se opreşte, să fac rezilieri. Şi am făcut. Am făcut pe Centura Timişoarei şi bine am făcut, pentru că a câştigat o companie care în 6 luni a terminat-o. Am mai reziliat DN2 – A2 şi sper ca lucrurile să meargă înainte. Vă spun că decizia este în mod normal luată de a rezilia. Eu pe acea bucată nu mai am răbdare. Au fost numeroase întâlniri încercând să-i capacităm, se pare că nu se poate”, a spus Grindeanu, răspunzând unei întrebări venită din rândul membrilor comisiilor.
![](https://www.gds.ro/wp-content/uploads/2025/02/a4fed818-c07a-445b-acab-f7b1da2e574d-1024x522.jpeg)
Când spune DRDP că va fi gata Centura de Sud a Craiovei
Acum, DRDP Craiova, printr-o postare pe pagina sa de Facebook, anunță că noul termen de finalizare al lucrărilor este 30.03.2025, cu alte cuvinte s-a recurs la încă o prelungire a contractului. Este vorba despre un contract cu firma italiană Rizzani de Eccher, încheiat în 14.01.2022, iar termenul de realizare fiind de 15 luni. Lucrările nu au fost gata nici în martie 2023, nici până la finele anului 2024, fiind vorba de nici 10 km.
Revenin la anunțul făcut de DRDP Craiova, acesta sună așa:

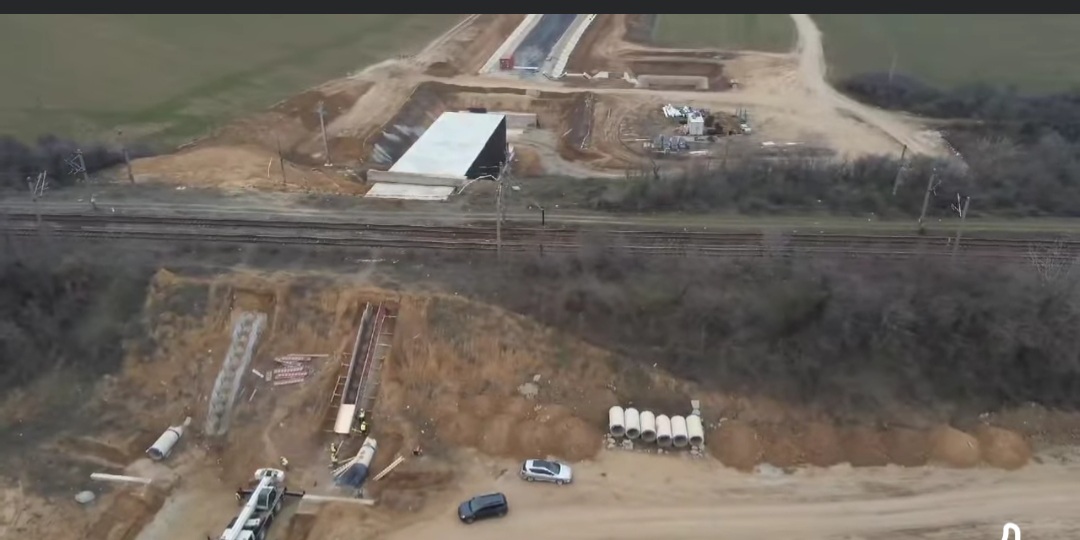

![](https://www.gds.ro/wp-content/uploads/2025/02/e89d53fe-e621-4866-b36f-8495e778b42b-1024x495.jpeg)
„Stadiul fizic a ajuns la 80%.Contractul, semnat în data de 14.01.2022, prevede 15 luni pentru execuția lucrărilor, de la emiterea ordinului de începere a lucrărilor. Ordinul de începere a lucrărilor a fost emis în data de 3.05.2022. Noul termen de finalizare aprobat este 30.03.2025. Antreprenorul executată în această perioadă, în funcție de condițiile meteo:-șanțuri pereate; montare parapet;drumuri agricole; subtraversare CF. Date proiect: lungime drum:9,889 km; 2 intersecții la nivel tip girație, 2 parcări de scurtă durată, 1pod,1pasaj peste CF, subtraversare CF. Consultanța este asigurată de DRDP Craiova”.
