Știri de ultima orăLocalReabilitarea grădiniţelor din Craiova, proiect care a pornit cu stângul

Reabilitarea grădiniţelor din Craiova, proiect care a pornit cu stângul

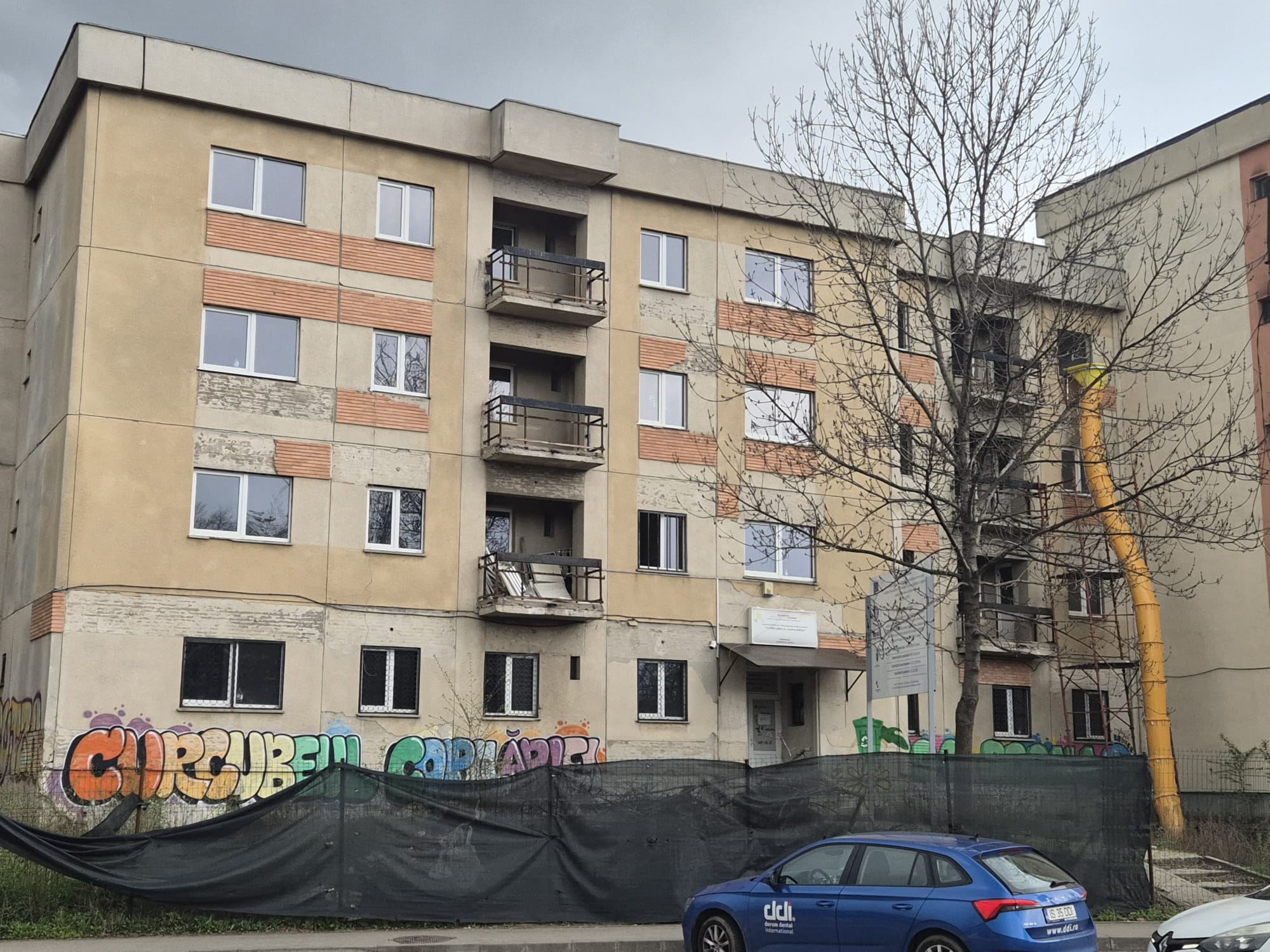

Reabilitarea unor grădiniţe din Craiova bate pasul pe loc, spre disperarea părinţilor. Primăria le promitea, încă, de anul trecut copiilor că se vor întoarce repede în unităţile şcolare total renovate, dar nu a fost aşa. Unele dintre ele nu vor fi gata nici în această toamnă. Este cazul grădinițelor cu program prelungit „Curcubeul Copilăriei” și „Căsuța de Povești”, unde lucrările se vor încheia la finalul anului 2025, având în vedere „complexitatea lucrărilor care s-au dovedit a fi necesare la acestea, pe parcursul implementării proiectelor”.

Judecând după spusele primarului Craiovei: te întrebi cine este vinovat, Ceauşescu sau proiectantul care se pare că a făcut proiectele din birou sau de mântuială? Lia Olguţa Vasilescu spune că lucrările de reabilitare la unele grădiniţe sunt întârziate deoarece clădirile au deficienţe şi vicii de cosntrucţie. Cum altfel să le numenşti, când descoperi că nu au fundaţie sau găuri în planşeu? Nici „vigilenţa” proiectantului nu a fost suficientă pentru că acesta nu a descoperit toate aceste lipsuri când a făcut expertizele. Dacă le descoperea la momentul oportun, cu siguranţă nu mai era nevoie de o a doua procedură de expertiză şi suspendarea lucrărilor. Urmarea, cele 6 luni în care trebuia, spre exemplu, să fie executate intervențiile pentru eficientizarea energetică, s-au transformat în perioadă nedeterminată.

Pe cine dă vina Lia Olguţa Vasilescu

Iată cum explică Lia Olguţa Vasilescu întârzierea lucrărilor de reabilitare la unele grădiniţe din oraş.


„Lucrările de reabilitare la grădiniţe sunt în întârziere. Am mai răspuns la întrebări, în acest sens, venite pe 544.
Sunt proiecte care au pornit cu stângul. Atunci când s-a făcut proiectarea, copii fiind în grădiniţă nu s-a putut face decopertarea necesară astfel încât care sunt problemele de structură la aceste grădiniţe. În momentul în care au decopertat au văzut, de exemplu, că sunt grădiniţe pe care noi vroiam să le mansardăm şi care aveau găuri în acoperiş. A fost un proiect pilot pe vremea lui Ceauşescu, în care din cauza economiilor pe care voiau să le facă, au lăsat planşeul de beton cu găuri în el. Evident că nu puteam să ne asumăm, să mergem mai departe cu lucrările, până când nu facem o expertiză, ceea ce a durat. Am făcut o altă procedură de achiziţie, am discutat din nou cu proiectantul. Proiectanutul nu şi-a mai dat interesul pentru această lucrare şi am făcut o nouă achiziţie de proiectare. Fostul proiectant nu a avut curajul să meargă mai departe Între interesul cetăţeanului şi siguranţa copilului , nu punem în discuţie toate aceste lucruri, ca să venim noi să facem mult mai repede aceste lucrări. Am constatat la unele grădiniţe că nu au fundaţie, erau construite pe pământ. Nu poţi să faci consolidare pe proiectele care erau doar referitoare la acest lucru până nu faci din nou expertiză. Toate lucrurile acestea au cauzat întârzieri. Acum , se lucrează la majoritatea grădiniţelor, sunt doar două care trebuie să se finalizeze până la sfâţrşitul acestui an, cele care au mansardările. La celelalte, lucrările se vor finaliza mult mai repede, în luna septembrie, copiii vor fi în el”, spune primarul Craiovei, Lia Olguţa Vasilescu

Lucrări cu poticneli şi suspendări

Grădiniţele la care s-au înregistrat întârzieri din cauza suspendării lucrărilor au fost:
Grădinița Elena Farago, inclusiv Creșa Nr. 8, contractul de finanțare, cu nr. 4130, a fost semnat pe 19.04.2019; Grădinița Floare Albastră, inclusiv Creșa nr. 3, contractul de finanțare a fost semnat la data de 28.06.2019, lucrările au început la data de 31.07.2023; Grădinița Piticot, inclusiv Creșa nr. 5 contractul de finanțare a fost încheiat la data de04.04.2019, data începerii lucrărilor s-a făcut la 14.06.2023; Grădinița Curcubeul Copilăriei – contractul de finanțare nr. 4493/26.07.2019, data începerii lucrărilor — 08.05.2023; Grădinița Căsuța cu Povești, contractul de finanțare s-a semnat în 2020, data începerii lucrărilor — 03.08.2023; Grădinița Ion Creangă- contractul de finanțare nr. 5555/16.06.2020, data începerii lucrărilor — 29.06.2023 şi Grădinița Phoenix , unde lucrările au început la data de – 28.09.2023.
